套筒灌漿施工工藝流程

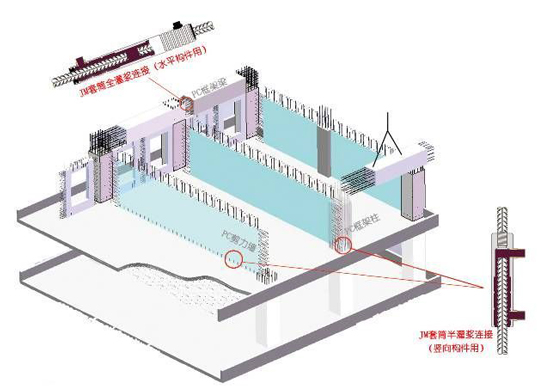

套筒灌漿作為預制裝配建筑施工的關鍵工藝,用于豎向構件(如剪力墻和框架柱)及水平構件(如框架梁)的連接:
套筒灌漿是將帶肋鋼筋插入內腔帶溝槽的鋼筋套筒,然后灌入專用高強、無收縮灌漿料,達到高于鋼筋母材強度連接效果:

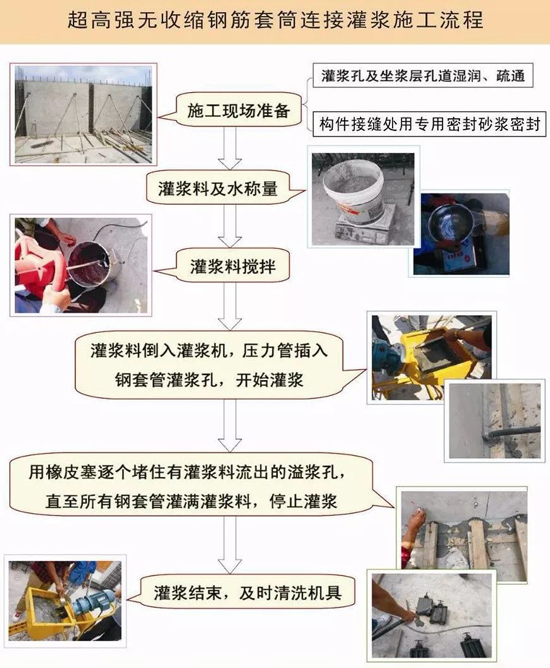

一般套筒灌漿料施工步驟如下:
1、基層處理:清除工程施工面,消除掉基本表層的灰塵、油漬等;開展人工或機械設備鑿毛(或刷涂界面劑),全部工程施工面務必牢固、無明水;
2、查驗鋼套筒的灌漿孔及出氣孔是不是有阻塞的狀況,若有阻塞先要疏通;
3、連接灌漿管,并準備好管接頭;
4、依照強烈推薦需水量加水?dāng)嚢杼淄补酀{料,強烈推薦選用低速檔強制性攪拌機,一般攪拌3-5分鐘上下;假如選用手鉆攪拌,攪拌后汽泡較多,必須靜放2min上下待汽泡破后再灌漿;
5、假如選用人工攪拌,剛開始時灌漿料的粘度會較為高,這時候必須增加攪拌時間,而不可以由于粘度較高而多加水,依照強烈推薦需水量,伴隨著攪拌時間的增加,灌漿料的流動性會越來越好。
6、選用人工或機械設備灌漿,從一端灌進,至另一端排出后封閉灌漿口和排氣口。
7、鋼筋連接用套筒灌漿料在灌漿后24小時內不可以振蕩灌漿位置。
施工注意要點
1. 灌漿施工(不能混用、配合比、澆水濕潤、控制轉速)
2. 養護
3. 環境溫度
本文地址:http://www.3-cxt.com/article-335.html,以上文字由衡水安達機械整理發布,嚴禁盜用。
熱門產品
相關新聞
- 灌漿套筒_直螺紋鋼套筒_冷擠壓鋼筋連接套筒廠家選「安達機械」 [2024-10-07]
- 冷擠壓套筒價格 [2024-10-05]
- 冷擠壓套筒連接接頭錯開多少 [2024-10-07]
- 直螺紋套筒扭矩力驗收表 [2024-10-04]
- 套筒灌漿施工工藝流程 [2024-10-07]
- 鋼筋灌漿套筒接頭的性能要求 [2024-10-08]
- 簡述套筒灌漿連接的特點 [2024-10-07]
- 鋼筋套筒冷擠壓套筒試件為什么總做不好? [2024-10-09]
